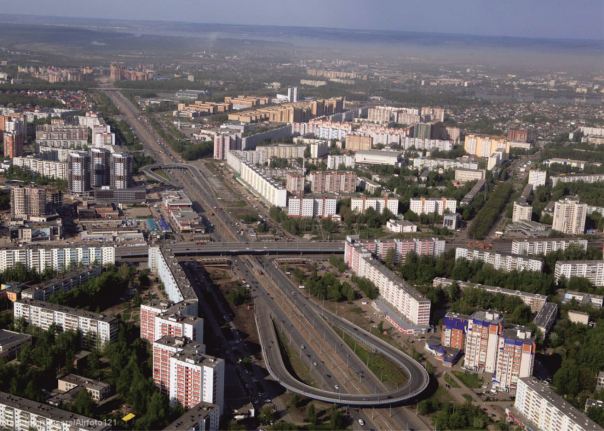

Развязка на пересечении пр. Победы и ул. Р. Зорге – одна из самых больших и значимых для города, она является единственной, по основному путепроводу которой проходит трамвайная линия. Развязка состоит из основного путепровода по ул. Р. Зорге, двух разворотных эстакад, надземного пешеходного перехода и подземного пешеходного перехода с двумя сходами для входа на станцию метро «Проспект Победы» и двумя сходами - выходами на трамвайную остановку.
Протяженность: по пр. Победы – 1,15 км
по ул. Зорге – 0,95 км
Число полос – от 8-и до 10-и
Площадь а/б покрытия 94 113 м2
Количество искусственных сооружений – 5
в том числе:
- путепровод по ул. Зорге: длина – 342,15 м, ширина – 33,6 м
-
схема – 33+3х42+57,5+2х42+33 м
-
габарит – Г(9,5+9,0+9,5м)+2х1,25
-
эстакада №4: длина – 281 м, ширина – 14,28 м
-
схема – 2х33+42+56,5+42+2х33
-
габарит – 11,5 м;
-
эстакада №5: длина - 208 м, ширина – 14,28 м
-
схема – 33+42+58+42+33 м, габарит – 11,5 м
-
надземный пешеходный переход – 1
-
подземный пешеходный переход – 1
